Stavbaři dokončují opravu prvního mostu ve Školní ulici
7. června 2023 (10:29)
Dalších 5 fotografií v galerii
foto: MěÚ Příbram
Školní ulice je v majetku kraje a spravují ji krajští cestáři.

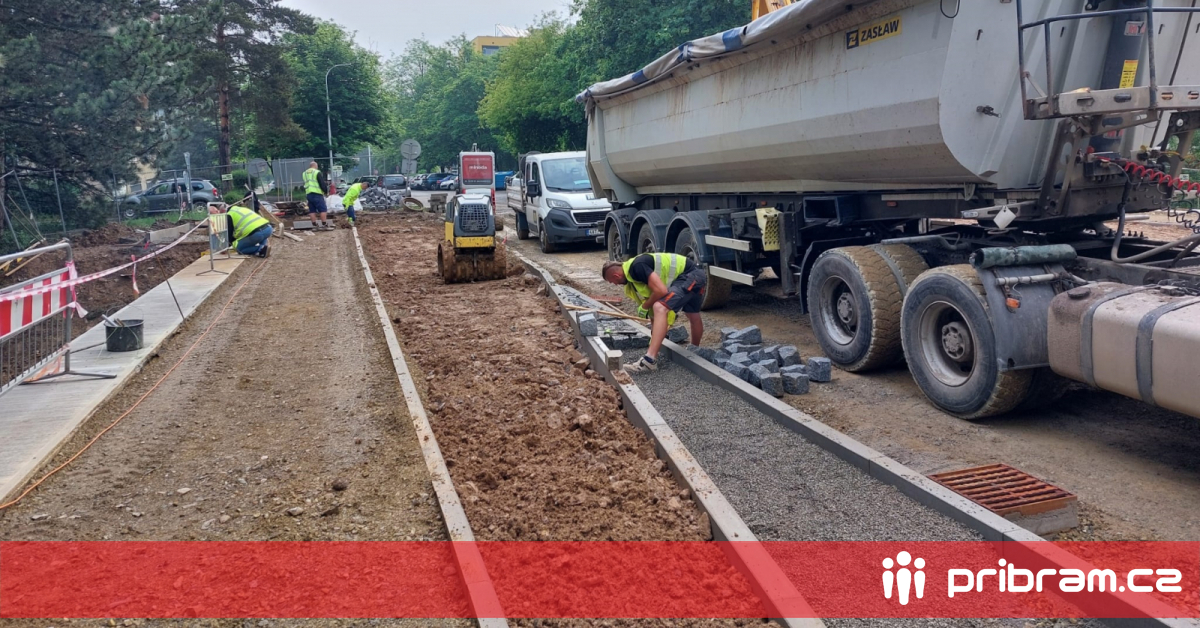

Stavbaři dokončují opravu prvního mostu ve Školní ulici. Podle tiskové mluvčí radnice Evy Švehlové je již pod podchodem pokládán finální povrch a samotný most by měl být zprovozněn 12. června. Následně se dělníci zaměří na druhý most.
Práce na rekonstrukci mostů ve Školní ulici v Příbrami začaly v pondělí 13. března a potrvají do konce srpna. Stavební akce je rozvržena do dvou etap. Dělníci se nejdříve zaměřili na most, který je blíž ke stanici Hasičského záchranného sboru. Teprve potom přijde na řadu ten druhý. Pracovat na obou mostech zároveň není možné kvůli zajištění dopravní obslužnosti a přístupu složek Integrovaného záchranného systému. K základní škole, školní jídelně a mateřským školám se jezdí od kruhového objezdu na Zdaboři.
V druhé etapě, při demolici a stavbě druhého mostu, by se mělo jezdit ve směru od hasičské stanice. Dle vyjádření tiskové mluvčí Krajské správy údržby silnic Středočeského kraje Petry Kučerové běží stavba podle harmonogramu.
Školní ulice je v majetku kraje a spravují ji krajští cestáři. Na špatný stav mostů se přišlo zhruba před rokem po mimořádné prohlídce. Pod mosty vedou podchody pro pěší, jeden musel být kvůli bezpečnosti uzavřen. „Mosty byly v havarijním stavu, je nutné je zdemolovat a postavit nové. Náklady na stavbu jsou přes 45 milionů korun,“ dodala tehdy Kučerová.
Podle stavbyvedoucího Pavla Slavíka byla demolice prvního mostu náročná z důvodu přeložení veřejného osvětlení, veřejné kanalizace a plynovodního potrubí. „Nové mosty budou železobetonové s předpokládanou životností 100 let. Na stavbě se podílí 20 až 25 osob nonstop, abychom dodrželi termín,“ řekl pribram.cz Slavík.
Uzavírka se dotkla i chodců, kteří musejí využívat delší cestu ulicemi Čechovská a Sportovní, případně pod základní školou. Do školy je po celou dobu rekonstrukce zachován vstup hlavním vchodem a je otevřen i vstup ve směru od Brodské ulice.
Tip redakce: Pokud nechcete, aby vám unikly aktuální informace, staňte se fanoušky naší stránky na Facebooku a budete 24 hodin denně v obraze.
zdroj: pribram.cz
autor: Tomáš Pečenka
